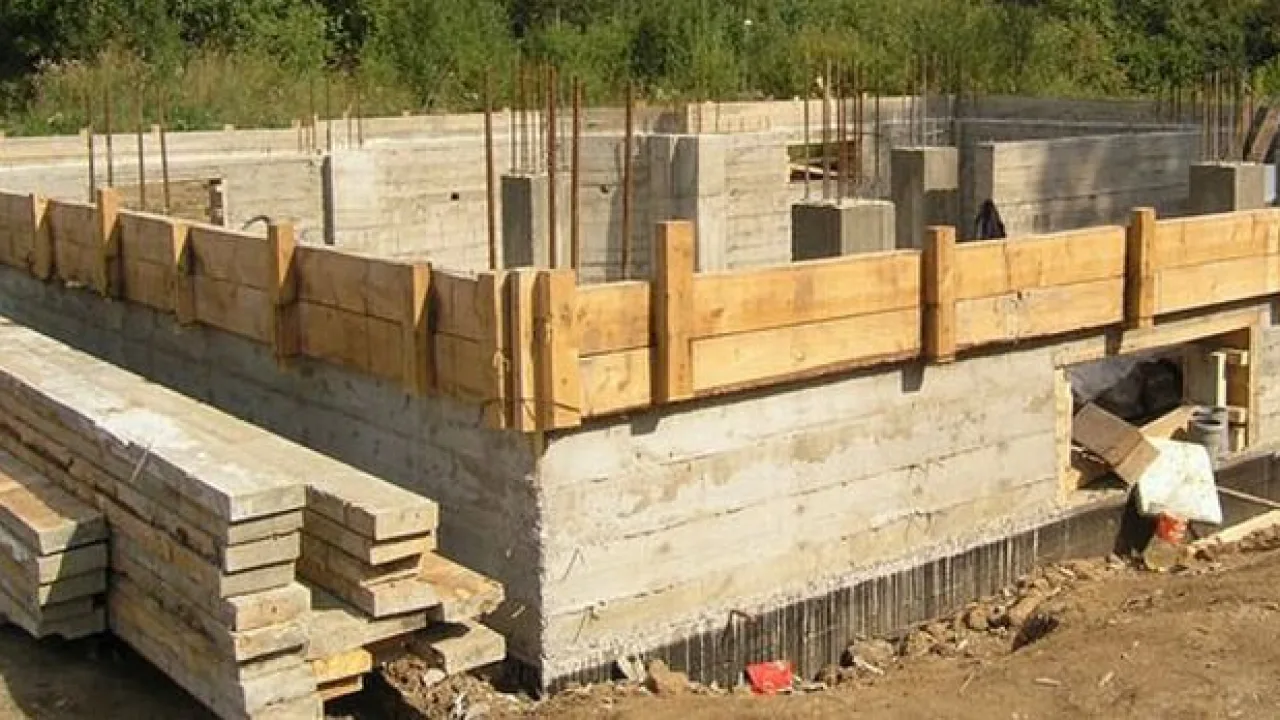

Когда снимать опалубку после заливки бетона: примерное время

Вполне понятно желание хозяев загородного участка максимально ускорить процесс строительства их собственного дома. Однако, технологии работы со стройматериалами – это «штука» серьезная, не терпящая «вольных трактовок» и пренебрежения в стиле – «и так сойдет»…

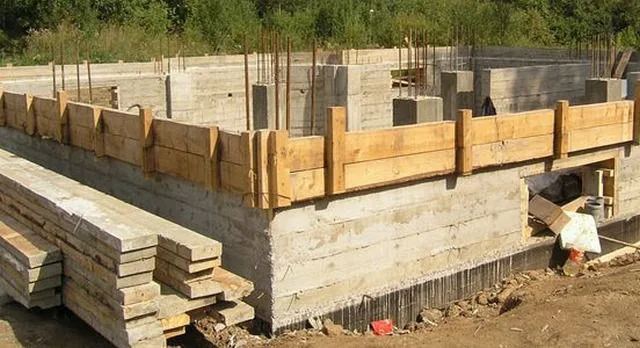

Когда снимать опалубку после заливки бетона?
Когда снимать опалубку после заливки бетона?

Практически ни одна стройка не обходится без работ по бетонированию. Это могут быть возведение ленточного или монолитного фундаментов под дом или ограждения, заливка плит перекрытия, полов со смотровыми ямами в гаражах, открытых площадок и отмостков вокруг зданий, строительство подсобных сооружений, в том числе гидротехнических – септиков, бассейнов, колодцев и многое другое.  За активный строительный сезон всегда хочется успеть сделать как можно больше, поэтому крайне актуальным для самодеятельных строителей становится вопросы: когда снимать опалубку после заливки бетона и, соответственно, когда можно переходить к дальнейшим работам над созданной бетонной конструкции?

Хитрость в том, что однозначного ответа на эти вопросы нет – сроки распалубки и возобновления работ зависят сразу от нескольких важных факторов. Вот с этим и постараемся разобраться в данной публикации.

Как происходит созревание бетона

Созревание строительных растворов на базе цемента нельзя рассматривать с точки зрения простого выпаривания воды. Это вовсе не то, что происходит, к примеру, в комке глины – происходит испарение излишней влаги, и сформованная масса обретает определенную механическую прочность. Необожженная глина не теряет своих свойств и может использоваться неоднократно.

Созревание же бетона – это сложный и абсолютно не обратимый физико-химический процесс, вода в котором играет роль не только и не столько растворителя, сколько одного из главных реагентов. Именно затворение водой приводит в действие химические реакции, происходящими с главными минеральными компонентами цементного порошка.

  • Трехкальциевый силикат – наверное, главное звено в процессе набора бетоном своей прочности. Именно он при соединении с водой дает ощутимое поднятие температуры в растворе в стадии схватывания.  Действие этого минерала будет играть важнейшую роль в созревании цементного камня в течение первого, самого решающего месяца.
  • Двухкальциевый силикат, наоборот, «вступит в дело», словно переняв эстафету у трехкальциевого. Зато его действие ощутимо годами – бетонные конструкции постоянно наращивают свою прочность.
  • Трехкальциевый алюминат – именно этот компонент дает скорость первоначальному схватыванию и набору прочности в первые часы и дни после приготовления раствора и его заливки.
  • Четырехкальциевый алюмоферрит – его действие не столь явно выражено на первых порах, но он необходим для набора прочности на завершающих стадиях созревания бетона.

В процессе образования каменной структуры бетонный раствор проходит две основные стадии:

А.  Первым всегда идет схватывание раствора. Этот процесс может занимать всего от нескольких часов, особенно в оптимальных температурных условиях (порядка 20 ÷ 25 °С), и до суток. В это время бетон теряет свою подвижность, приобретает придаваемую ему форму.

Существует понятие тиксотропии – пока на жидкий бетон оказывается «шевелящее» воздействие, процесс схватывания не начинается (естественно, до определенных временных пределов). Именно это и позволяет доставить готовый раствор от производственной линии по его изготовлению к месту заливки (которое порой располагается на значительном расстоянии) в медленно вращающихся емкостях бетоновозов.

Свойство тиксотропии бетонного раствора позволяет перевозить его на значительные расстояния
Свойство тиксотропии бетонного раствора позволяет перевозить его на значительные расстояния

Даже на залитый уже в форму бетонный раствор в этот период еще есть возможность оказать какое-либо корректирующее воздействие – например, подправить просевшую опалубку. После окончания схватывания все манипуляции становятся бесполезными. Раствор переходит в стадию созревания — набора прочности.

Б. Процесс набора прочности – намного более длительный. Сказать точнее – верхнюю его границу вообще подвести практически невозможно. Когда говорят, что бетон в течение месяца полностью созрел, то чаще всего имеется в виду набор марочной прочности на уровне примерно 95 98 %. А оставшиеся проценты будут «не спеша» добираться годами.

Раствор уже принял предварительно заданные формы, и на первый план выходят химические реакции. Вода, послужившая растворителем, активно входит в контакт с составляющими цемента, связывается с ними, что приводит к быстрому росту кристаллической структуры цементного камня. Межкристаллические связи обволакивают наполнители – песок, гравий, фиброволокно и т.п., постепенно переводя сырую рыхлую массу в твёрдое состояние.

Процесс кристаллизации бетона мод мощным микроскопом
Процесс кристаллизации бетона мод мощным микроскопом

Еще раз можно подчеркнуть важность воды, которая в данном случае выполняет роль активного участника физико-химического перехода одного состояния вещества в другое. Недостаточность воды это прямая предпосылка для недобора бетоном прочности – он получается пористым, покрытым трещинами, рыхлым и т.п. Поэтому так важно поддерживать влажное состояние застывающего раствора.

Вторым важнейшим параметром для созревания бетонного камня является температура, при которой проходит реакция кристаллизации. При создании определенных условий (высокой температуры, влажности и соответствующего давления, сроки первичного схватывания бетона и первоначального набора прочности можно сократить до минимума. Это используется на заводах железобетонных изделий, где залитые в формы заготовки повергаются высокотемпературному пропариванию в специально созданных условиях.

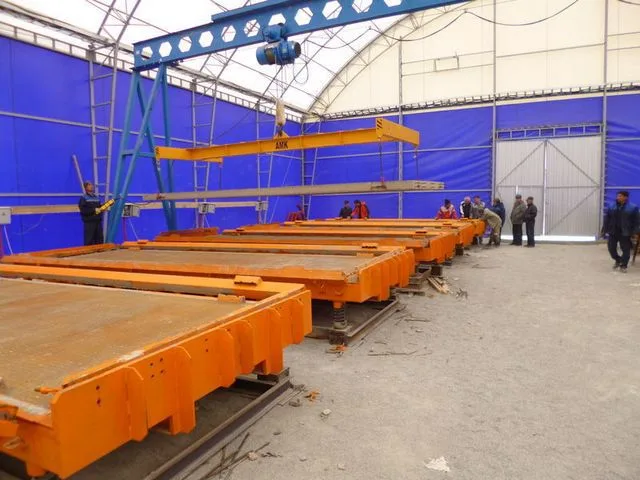

Промышленные вибростенды с автоматическим высокотемпературным пропариванием
Промышленные вибростенды с автоматическим высокотемпературным пропариванием

Совместное воздействие на таких стендах высокой влажности, температуры и нужной вибрации приводят к тому, что готовые детали можно вынимать из форм уже через 6 ÷ 10 часов – они к этому времени набрали достаточную прочность для складирования и перевозки, и в опалубке уже не нуждаются.

Для чего все это так подробно рассказывается? Исключительно для того, чтобы у читателя сложилось прочное представление о взаимосвязи внешних параметров и сроков созревания бетона. Понятно, что в условиях строительства частного дома никаких особых условий мы создать просто не в силах. Значит, будем ориентироваться на реальные возможности.

Сроки созревания бетона в условиях обычной стройки

Итак, скорость набора бетоном прочности, как мы уточнили, зависит от марки бетона, от температуры окружающей среды и от достаточности влаги в растворе. Заметьте, что нет никакого упоминания о количестве залитого раствора – созревание при остальных равных условиях будет идти совершенно одинаково что в огромной монолитной плите, что в отдельно взятом маленьком блоке. (Это позволяет применять экспериментальный метод проверки прочности конструкций, когда одновременно с большими сооружениями отливаются из того же раствора кубики бетона, которые будут служить испытательными образцами).

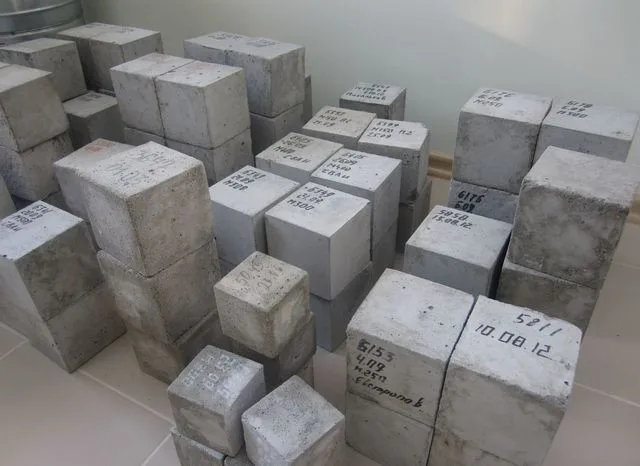

Кубики - испытательные образцы партий бетона
Кубики — испытательные образцы партий бетона

Если прокопаться в старых руководящих документах по строительству, то можно отыскать нормативы зрелости бетона, при которых было официально разрешено проводить распалубку залитых конструкций (СНиП 3.03.0187). Несмотря на то что действие этого СНИП официально не продлено, вполне можно ориентироваться на указанные параметры – они проверены многолетней практикой и в промышленном, и в жилом строительстве.

Виды монолитных ненагруженных залитых конструкцийМинимальная прочность, набранная бетоном, позволяющая снять опалубку
Вертикальные поверхностиПрочность бетона не менее 0,2 ÷ 0,3 мПа
Армированные бетонные поверхности на пористых наполнителях, ленты фундаментаПрочность бетона не менее 3,5 мПа, и при этом - не менее 50% от общей марочной прочности
Горизонтальные перекрытия и наклонные конструкции (лестницы) с общей длиной пролета до 6 мНе менее 70% общей марочной прочности бетона
Горизонтальные перекрытия и наклонные конструкции (лестницы) с общей длиной пролета свыше 6 мНе менее 80% общей марочной прочности бетона

В условиях частного строительства чаще всего приходится прибегать в заливке ленточного или монолитного фундамента, устройству полов. И в том, и в другом случае рекомендовано, чтобы бетон набрал не менее 50% от заложенной марочной прочности.

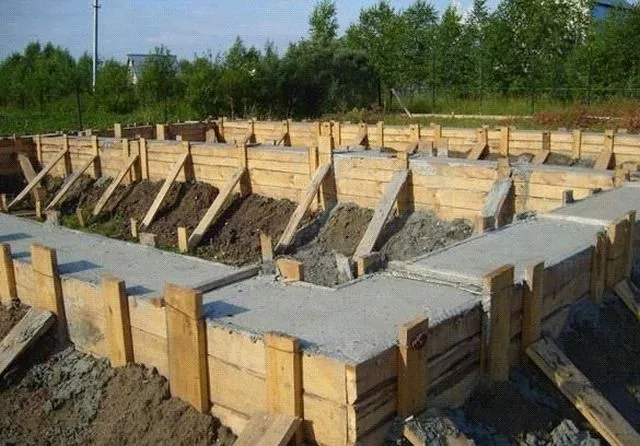

Для распалубки фундамента необходим набор не менее 50% марочной прочности
Для распалубки фундамента необходим набор не менее 50% марочной прочности

Реже, но все же прибегают к заливке перекрытий или наклонных конструкций – лестниц. Здесь придется подождать подольше – пока бетон не наберет от 70 до 80% прочности, в зависимости от длины пролета.

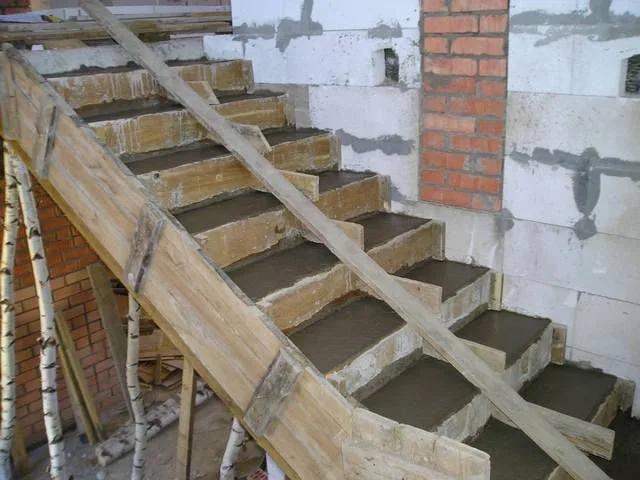

Лестничный пролет - всегда нагруженная конструкция. Для распалубки необходимо 70 - 80% прочности.
Лестничный пролет — всегда нагруженная конструкция. Для распалубки необходимо 70 — 80% прочности.

Считается, что при такой набранной прочности ненагруженная отлитая конструкция уже без риска может находиться без опалубки – случайные ударные воздействия ей не страшны. Нужную прочность она будет добирать уже по месту, а материал снятой опалубки может быть использован для дальнейших работ.

А вот через какой срок после заливки бетон должен достичь требуемых прочностных значений?

Результаты проведённых исследований и наблюдений по итогам практических строительных работ позволяют свести в единую таблицу параметры созревания бетона марочной прочности М-200 ÷ М-300, замешенного на базе портландцемента М-400 или М-500. (Рассматривается именно такой бетон, как самый употребляемый в масштабах частного строительства, в частности – для заливки фундаментов):

Количество суток со дня заливки бетонаТемпература окружающей среды и процент зрелости бетона
-3° С0° С+5° С+10° С+20° С+30° С
10.030.050.090.120.230.35
20.060.120.190.250.455%٭
30.080.180.270.3750%٭0.65
50.120.280.3850%٭0.6580%٭٭
70.150.3548%٭0.5875%٭٭0.9
140.250%٭0.6272%٭٭0.9около 1
280.250.6577%٭٭0.85около 1-

Несколько пояснений к таблице:

  • За единицу (то есть за 100 %) зрелости берется условный показатель прочности, которого достигает бетон данной марки в «идеальных» температурных условиях (+20°С) за 28 суток. Как уже говорилось, процесс созревания на этом не заканчивается – он может длиться годами, хотя и с очень незначительными приростами прочности.
  • Знаком «звёздочки» (٭) выделены значения набранной прочности, которые позволяют безбоязненно снимать опалубку с залитой конструкции.
  • «Двойная звездочка» (٭٭) – при таких показателях созревания можно переходить к дальнейшим строительным работам, например, к кладке стен. Предела прочности еще не достигнуто, но заложенный в конструкцию того же, к примеру, фундамента, резерв прочности позволит выдерживать плавно возрастающую нагрузку. А прочность с течением времени – догонит.
  • Под температурой окружающей среды имеется в виду ее среднесуточное значение в течение срока созревания.

Это важно учитываются не пиковые дневные значения, а усредненные в течение суток. Например, в таблице есть столбец с температурой +30°. Казалось бы, согласно значений в таблице летом уже через 2 дня можно проводить распалубку, а через 2 недели – бетонный элемент достигает полной зрелости! Однако, говорить о такой среднесуточной температуре в российских условиях даже в разгар лета – очень сложно. Пусть даже днем столбик термометра поднимается до 30 32 градусов – ночью он падает до 15 20. Таким образом, среднесуточная будет лежать в пределах 23 25 градусов.

Интересный факт – в мире до сих пор нет единства мнений насчет оценочного критерия по допустимости снятия опалубки. Например, европейские рекомендации весьма схожи с российскими – исходя из 50% прочности при ненагруженных конструкциях. А вот в американских стандартах поступают несколько проще – там принято правило снимать опалубку через 7 дней после заливки при условии температуры воздуха выше + 10°С.

Вообще, если речь при строительстве собственного дома будет идти о разнице в 2 ÷ 3 дня, то лучше не проявлять никому ни нужной торопливости. Лучше сосредоточиться на том, чтобы создать для бетона наиболее оптимальные условия для созревания – его качество от этого только выиграет.

Видео: снятие опалубки с ленточного фундамента

Создание оптимальных условий для созревания бетона

Наивно полагать, что достаточно будет залить бетон в опалубку, выровнять поверхность – и останется лишь только дожидаться схватывания и набора прочности, чтобы можно было снимать опалубку и двигаться дальше. Свежезалитая бетонная конструкция с первых же часов требует определенного ухода. И основными задачами здесь будут являться:

  • Не допустить деформации опалубки под тяжестью раствора, минимизировать усадку.
  • Постараться, максимально сгладить возможные температурные перепады (суточные).
  • Исключить пересыхание поверхности залитой детали, ее быстрое обезвоживание, которое приведет к растрескиванию застывающего бетона. Создать оптимальный влажностной режим.
  • Оградить залитую бетонную конструкцию от случайных механических повреждений.

После заливки следует немедленно проверить прочность всей опалубки и, при необходимости, провести ее укрепления в слабых местах. До схватывания все еще можно поправить.

В ряде случаев целесообразно прикрыть свежезалитый раствор от возможного дождя
В ряде случаев целесообразно прикрыть свежезалитый раствор от возможного дождя

Летний внезапный дождь дело обычное, но вот для свежезалитого раствора он может оказаться фатальным. Через день ÷ два осадки уже будут не страшны, но если нет 100%й уверенности в том, что в первые сутки не будет дождя, то придется соорудить какой-то тент, например, из пленки, брезента и т.п.

Самый большой бич – это быстрое испарение влаги. А недостаточность воды не даст полноценно пройти нужным химических реакциям, и бетон останется рыхлым и крошащимся. Значит, в период созревания целесообразно поддерживать залитую конструкцию в постоянно влажном состоянии.

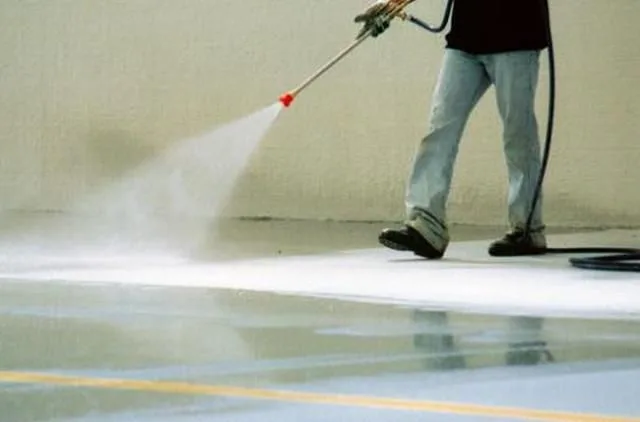

Первые дни созревания поверхность периодически обильно увлажняют
Первые дни созревания поверхность периодически обильно увлажняют

В закрытом помещении может помочь регулярное опрыскивание водой, а вот на ветру и на солнце, наверное, не обойтись без укрывания пленкой или слоем постоянно увлажняемых опилок или грубой ткани (типа мешковины). Это будет и поддерживать влажность, и препятствовать активному испарению воды с поверхности под действием высокой температуры, прямых солнечных лучей или ветра.

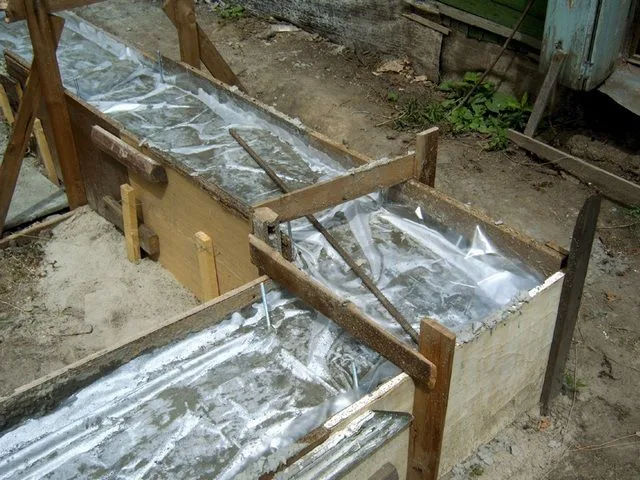

На открытых ветру и солнцу участках - целесообразно "укутать" пленкой
На открытых ветру и солнцу участках — целесообразно «укутать» пленкой

Чтобы легче было разобраться в вопросах ухода за залитым бетоном, вниманию читателя предлагается таблица с некоторыми полезными рекомендациями:

Необходимые меры для оптимизации условий созревания бетонаменьше - 3 ° Сот - 3° до + 5° Сот + 5° до + 10° Сот + 10° до + 15° Сот + 15° до + 25° Ссвыше + 25° С
Прикрытие полиэтиленовой пленкой, регулярное увлажнение залитой бетонной поверхности и опалубки, укрытие бетона влагосберегающим материалом (опилками, мешковиной и т.п.)нетнетнетнетпри ветренной погодевсегда
Прикрытие полиэтиленовой пленкой, регулярное увлажнение залитой бетонной поверхности нетнетдададаэтого мало
Прикрытие полиэтиленовой пленкой и термоизоляционным материаломнетданетнетнетнет
Прикрытие полиэтиленовой пленкой и термоизоляционным матриалом, создание парника с поддержанием температуры внутри +10° С в течение не менее 3 сутокданетнетнетнетнет
Постоянное поддержание тонкого слоя влаги на поверхности бетонанетнетдададада

Несколько рекомендаций по процессу снятия опалубки

У хорошего хозяина опалубка должна прослужить не один цикл заливки. Поэтому торопиться с ее «силовым» съемом, например, с помощью каких-то механических транспортных средств или с приложением усилий домкратов и лебедок – не стоит. Мало того что можно поломать ценный опалубочный материал – не исключено, что деформируется еще не до конца набравшая прочность бетонная конструкция.

Если доски или щиты опалубки были качественно обработаны перед установкой, например, промазаны специальными масляными составами или же были покрыты полиэтиленовой пленкой, то особых проблем возникнуть не должно. Разборку обычно начинают с мест, наименее нагруженных и тех, где связывание и застывание раствора происходит быстрее всего – углы и открытые, незамкнутые края.

Работу всегда ведут сверху вниз. Снимаю внешние подпорки, упоры, подкосы и другие стабилизирующие конструкцию детали. Если противоположные щиты были стянуты проволокой или иными металлическими деталями (шпильками, пропущенными насквозь скобами и т.п.), то вначале освобождаются от них – они срезаются или откручиваются. В ряде случаев этого бывает достаточно для снятия щитов.

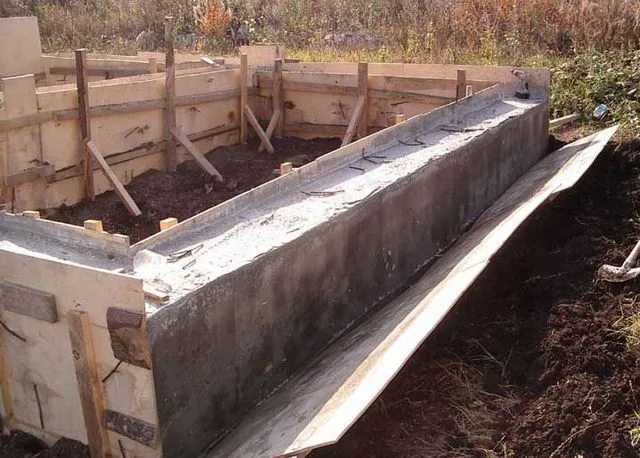

Проволочные стяжки срезаны - и щиты отошли от ленты фундамента
Проволочные стяжки срезаны — и щиты отошли от ленты фундамента

Если щиты собраны в одну длинную конструкцию с помощью продольных соединительных брусьев, то имеет смысл сначала демонтировать эти соединения – поодиночке будет вытащить легче.

Щиты, сращенные брусками
Щиты, сращенные брусками

При демонтаже не забываем, что через бетонные плиты могут проходить закладные элементы, которые были ранее нами установлены для создания каналов для коммуникаций. В этих местах опалубка снимается с особой осторожностью.

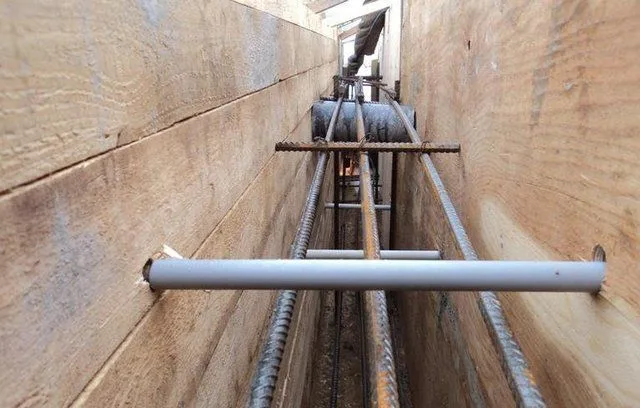

Опалубка с закладными пластиковыми элементами для создания сквозных каналов
Опалубка с закладными пластиковыми элементами для создания сквозных каналов

Если щит сразу не поддается, то можно потихоньку оторвать его от поверхности, забивая аккуратно сверху деревянный клин.

Аккуратное отклинивание опалубки
Аккуратное отклинивание опалубки

Снятые деревянные детали опалубки рекомендуется убрать по сухое вентилируемое место – например, под навес. Там они будут в сохранности, и еще не раз смогут выручить хозяина.

Видео: пример снятия деревянной опалубки с фундамента

Ни в коем случае нельзя оставлять деревянную опалубку на готовой, набравшей прочность конструкции, надолго, тем более – на зиму. Ничего хорошего из этого не получится – дерево под воздействием повышенной влажности и перепадов температур может оказать деструктивное воздействие на бетон. Да и логичность такой операции – весьма сомнительна – после предварительного набора прочности опалубка просто уже не играет особой роли.

Кстати, это ответ и тем, кто рекомендует оставить на зиму на залитом фундаменте металлическую опалубку – с точки зрения технологии смысла в этом нет абсолютно никакого. А вот украсть дорогостоящий по нынешним временам материал – смогут запросто.

Кстати, существует современный подход к проблеме опалубки – специальные сборные конструкции из экструдированного пенополистирола. Они собираются наподобие кубиков конструктора «LEGO», затем в них устанавливаются армирующие элементы и заливается бетонный раствор.

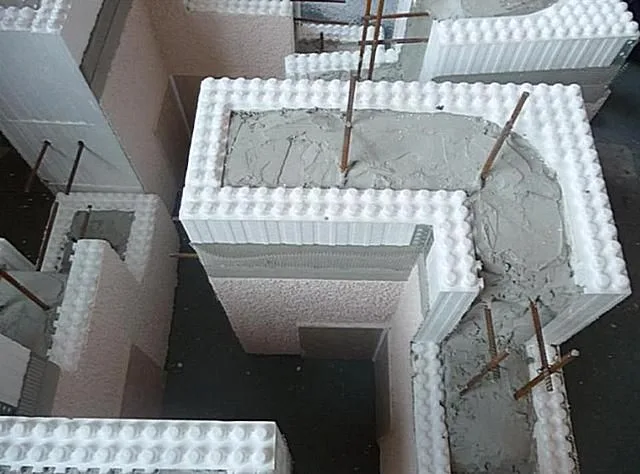

"Кубики" несъемной опалубки
«Кубики» несъемной опалубки

Очень удобно – и проблем со снятием опалубки попросту не существует, и стены или фундамент сразу получают неплохую термоизоляцию.

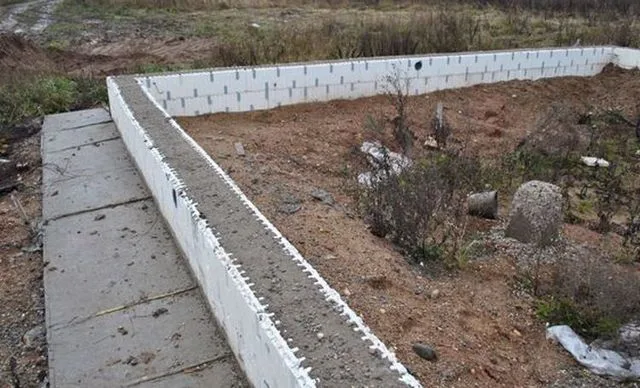

И скорость в работе - и, сразу, термоизоляция бетонной конструкции
И скорость в работе — и, сразу, термоизоляция бетонной конструкции

Все работы по заливке бетонных конструкций при строительстве дома лучше планировать на теплый сезон года. Так что все мероприятия, которые упоминались в этой статье свойственны, в основном, положительным температурам воздуха. Но если уж обстоятельства вынуждают прибегнуть к зимнему бетонированию, здесь и подходы, и сроки выполнения работ будут несколько иными. Подробно об особенностях бетонирования зимой – в отдельной публикации нашего портала.
